Oracle大型AI資料中心傳電力延誤 Project Jupiter發出不可抗力通知

2026年09月25日 16:17 - 優分析產業數據中心
Oracle大型AI資料中心傳電力延誤 Project Jupiter發出不可抗力通知
Reuters/TPG

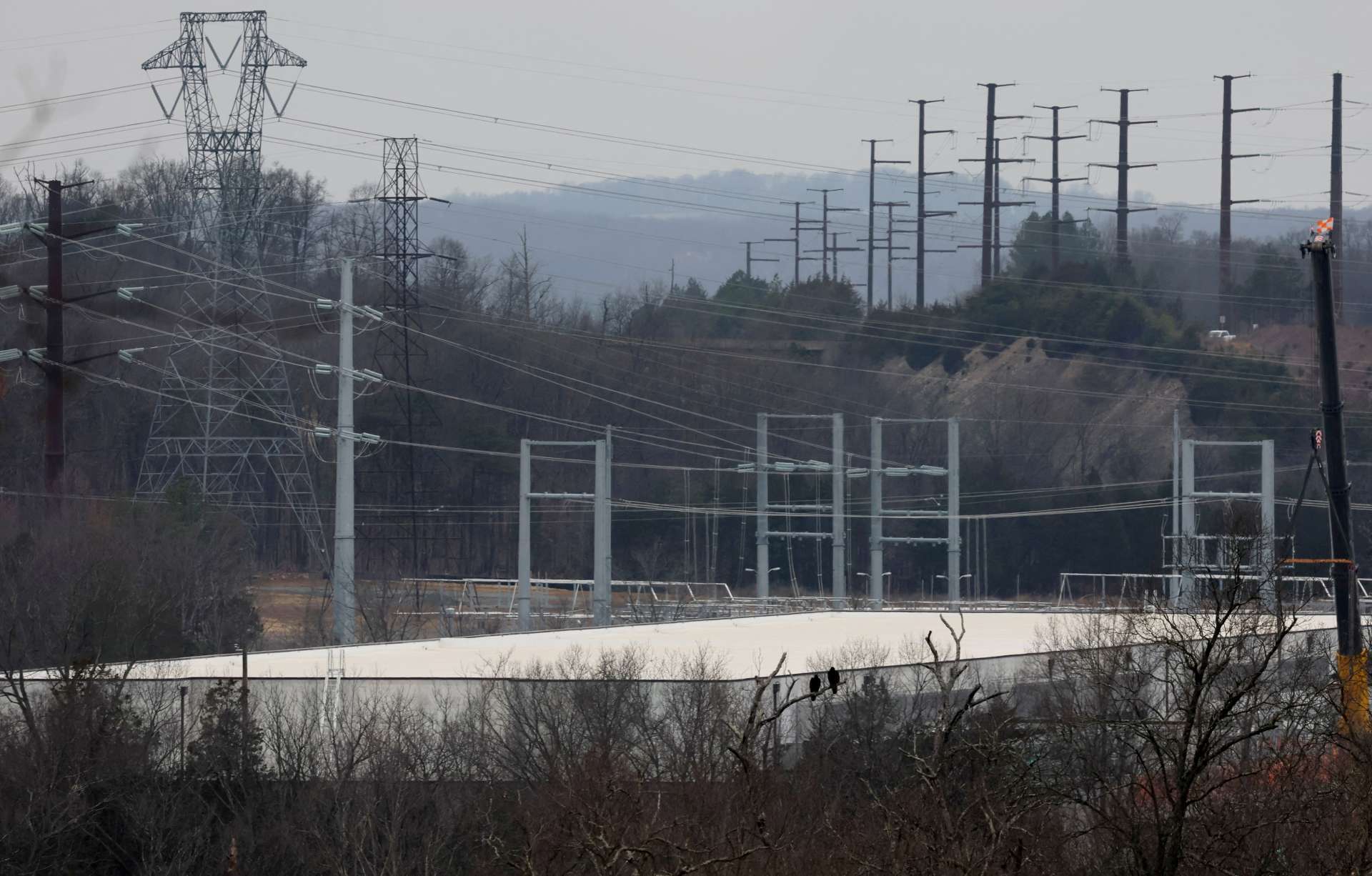

2026年09月25日(優分析/產業數據中心報導)⸺ AI資料中心建設面臨的電力瓶頸持續浮現。Oracle(ORCL-US)已向Blue Owl Capital(OWL-US)旗下單位發出不可抗力通知,原因涉及美國新墨西哥州大型資料中心Project Jupiter可能延遲取得電力。不過Oracle表示,專案目前仍維持原定進度。

Project Jupiter占地1,400英畝,原訂2028年上線,也是Oracle與OpenAI合作提供AI運算能力的一部分。據報導,該專案已取得180億美元銀行貸款,Blue Owl投入約30億美元股權資金,Oracle則負責相關債務成本。

知情人士表示,依雙方合約,取得場址電力是Oracle的責任。此次發出不可抗力通知並非退出專案,而是若Project Jupiter因電力問題無法如期上線,可延後部分付款時程。Blue Owl也表示,通知不會改變雙方對這項多年期專案的財務承諾。

除了電力取得,Project Jupiter也傳出規畫中的天然氣管線延誤,並面臨用水及空氣品質許可相關法律挑戰。該專案同時屬於星際之門Stargate計畫的一部分,星際之門Stargate計畫由OpenAI、軟銀集團SoftBank Group(9984-JP)及包括Oracle在內的合作夥伴參與,規畫投入5,000億美元建設美國AI基礎設施。

Project Jupiter的進展也凸顯大型AI資料中心建設的限制正從伺服器與資金,進一步延伸至電力與地方基礎設施。隨單一資料中心園區用電規模持續提高,電力取得、天然氣管線及環境許可能否如期完成,正開始直接影響AI算力上線時程。
