發電引擎交期拉長,Wärtsilä交貨時間已排到2030年後

2026年10月28日 02:36 - 優分析產業數據中心
電網控制室資料照,作為電力調度示意,非Wärtsilä設備或廠區。
Reuters/TPG

2026年10月28日(優分析/產業數據中心報導)⸺ 全球性的芬蘭發電設備業者Wärtsilä(瓦錫蘭)10月27日表示,資料中心與電網調度需求持續推升能源訂單,如今新客戶詢問引擎交貨時間,已排到2030年。公司第三季能源部門接單年增121%,但設備交期愈拉愈長。

Wärtsilä供應以往復式引擎帶動發電機的電廠設備,既能為資料中心提供現場電力,也能配合風電、太陽能出力變化調整供電。第三季能源設備接單年增190%,服務接單則增39%,受大型設備改造案與零件需求帶動。管理層特別指出,今年接單成長同時來自資料中心與電網調度,並非全靠AI資料中心。

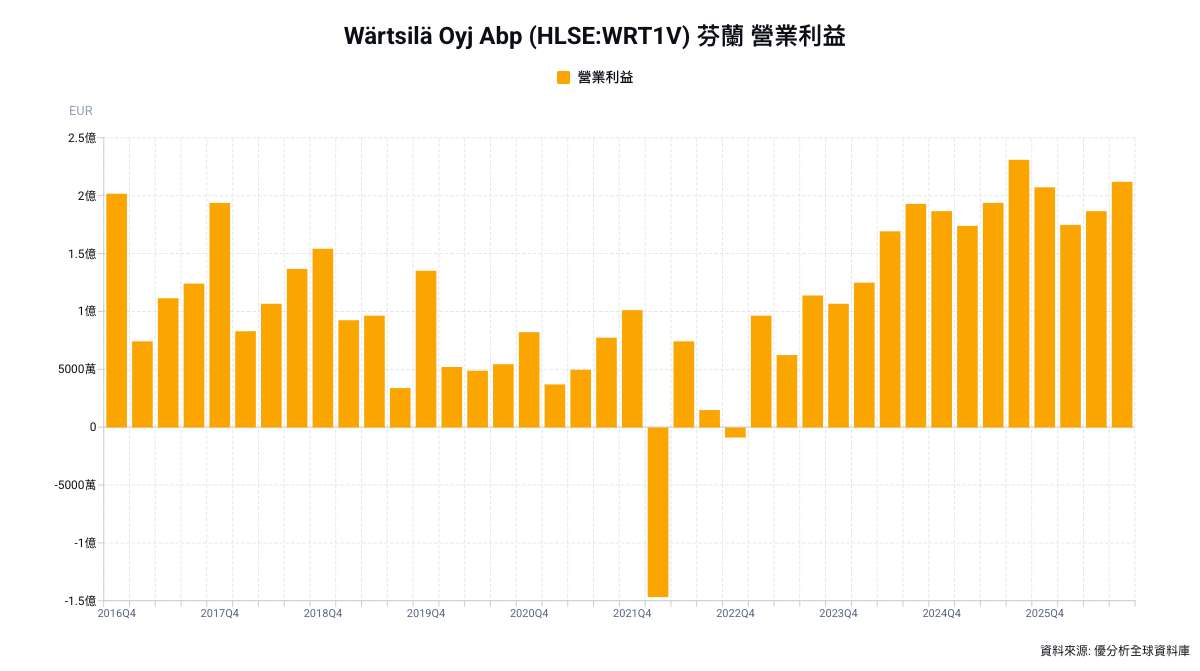

交付增加已反映在當季業績。能源部門第三季營收年增52%,其中設備營收增195%;營業利益率由去年同期15.9%升至17.5%。公司表示,設備出貨增加、規模擴大帶來的成本效益,以及專案執行順利,支撐獲利改善。不過,多數設備訂單要等設備完工交付才認列收入,營收會隨交貨時點波動。

至於2029年交付案,執行長Håkan Agnevall表示,部分專案已進入簽約前的後期洽談,但尚未列入訂單簿;公司須在簽約、收到預付款及開工通知後,才認列確定訂單。新客戶能取得的最早交期,則已落在2030年。

公司規劃兩階段新增產能分別於2028年初及2029年初加入,但擴大供應不只取決於自有工廠,也須讓供應鏈同步跟上。管理層仍在評估進一步擴產,尚未作出新決定;後續能承接多少訂單,也取決於客戶願意接受多長的等待時間。

瓦錫蘭Wärtsilä(WRT1V-FI)是芬蘭船舶與能源設備商,總部位於赫爾辛基,成立於1834年,主要提供引擎、發電系統及設備全生命週期服務。2026年前三季營收以亞洲占35.4%最高,其次為歐洲29.2%、美洲27.4%,其他地區占8.1%;美洲包含北美與拉丁美洲,並非全數來自美國。

能源業務涵蓋燃氣、多燃料與柴油引擎電廠、混合動力電廠及資料中心供電方案,並提供Quantum電池儲能系統與GEMS能源管理平台,協助客戶監控、調度及最佳化能源資產。公司也與RCT Solutions合作推出全球電池儲能系統整合商Valo。

船舶業務則包括引擎與發電機組、電力及混合動力推進系統,以及船用水處理、氣體處理與廢氣處理設備。除新設備銷售外,瓦錫蘭也提供零組件、維修保養、設備升級及長期服務合約,並協助既有船隊與新造船降低碳排放。
