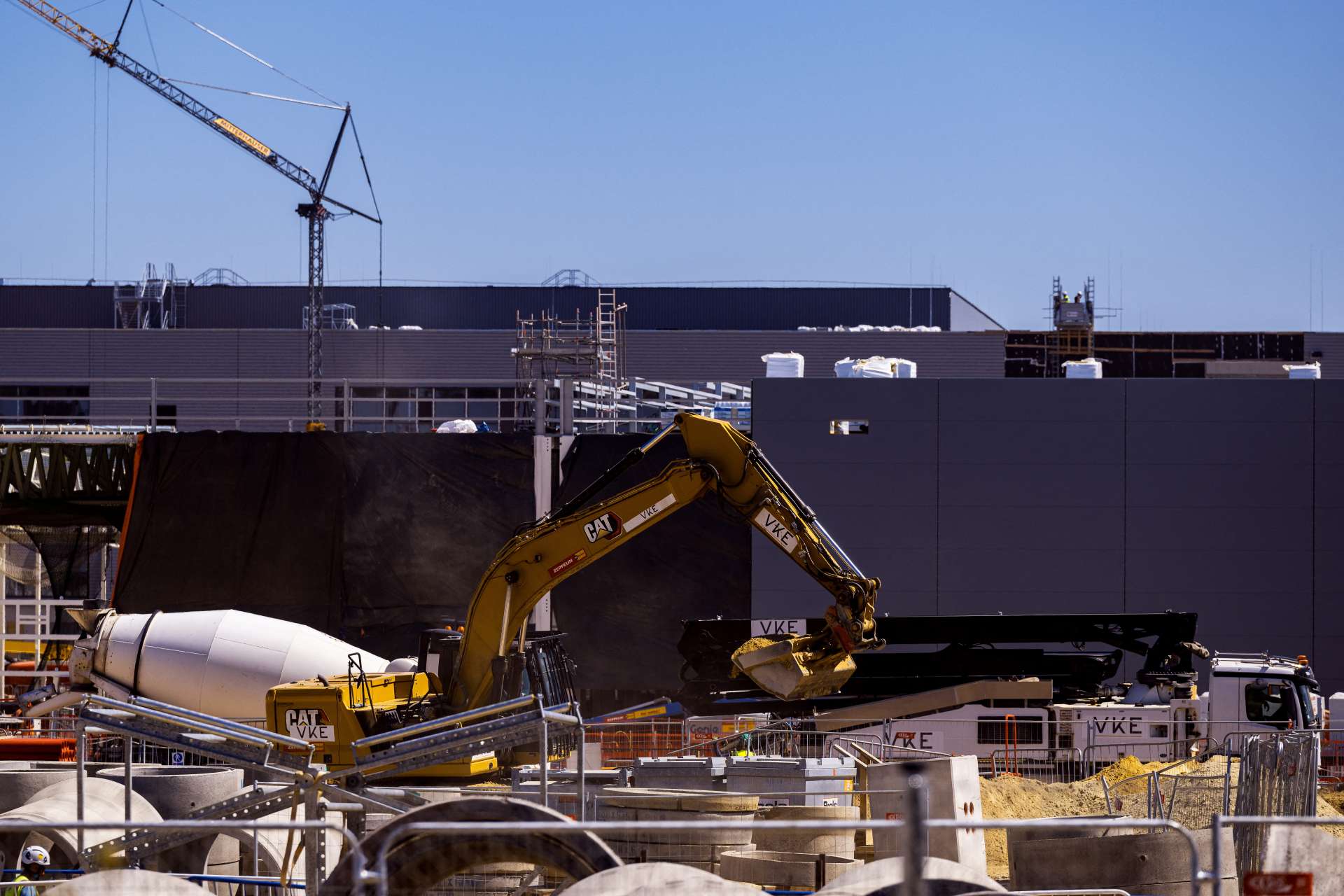

2026年10月08日(優分析/產業數據中心報導)⸺ AI資料中心快速擴張,建設瓶頸開始從電力、設備與施工能力,延伸到環評與開發許可。Google日前才宣布在芬蘭投入150億美元擴充AI基礎設施,旗下兩座資料中心最新卻遭當地主管機關要求暫停部分施工,直到完成必要的環境影響評估。
遭到暫停的是位於Muhos與Kajaani的資料中心專案。芬蘭主管機關要求Google子公司Tuike Finland Oy停止伐木、開挖等施工活動,規劃與其他低環境影響工作仍可繼續。Google也表示將配合主管機關要求。
這起事件反映,AI資料中心從宣布投資到真正形成可用容量,中間仍可能受到環評與許可程序影響。過去市場較關注電力不足、電網接入時間拉長,以及變壓器與施工能力等限制,現在環境審查也開始影響大型專案施工時程。
類似問題也開始出現在其他市場。印尼近期已有環保團體要求暫停部分AI資料中心開發,主要爭議集中在冷卻用水可能影響當地居民供水,當地政府則提出海水淡化與再生水等替代水源方案。
